中新网宜昌9月29日电 (郭晓莹 吕彩红 张银婷) 记者从三峡集团和长江三峡通航管理局获悉,三峡升船机2025年计划性停航检修已圆满完成,并于9月29日8时按期恢复通航。此次检修为三峡枢纽航运安全提供了坚实保障。

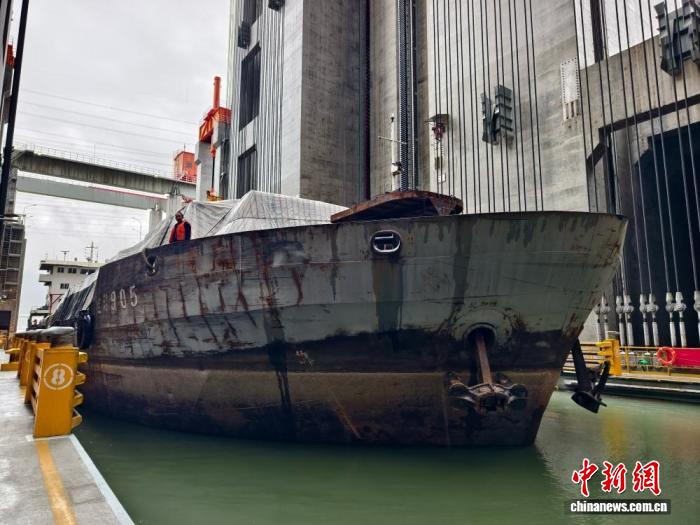

9月29日,'佳轮905'轮顺利进入三峡升船机承船厢,标志着这一世界级航运工程正式恢复通航。三峡通航管理局供图显示,检修后的升船机运行平稳有序。
本次计划性停航检修自8月25日启动,为期35天,是三峡升船机正式通航以来的第五次大规模检修。检修内容涵盖金结、液压、电气、水工等7大类共计60余项,重点消除了设备设施缺陷,为三峡枢纽通航建筑物的长期安全稳定高效运行奠定了基础。
面对检修项目多、安全标准高、狭小空间作业难度大等挑战,三峡集团流域管理中心通过提前筹划、优化检修流程、研制新工装等措施,使单套平衡链检修等多个项目的效率提升了近20%。
检修过程中,一批新工装首次亮相检修现场。大型螺母柱激光清洗设备使清洗效率提升了3倍以上,专业浮吊船的灵活运用则有效解决了传统检修中空间小、物资转运困难的问题,大幅提升了检修效率。
完成检修任务及有水联合调试后,三峡通航管理局按复航计划提前8小时安排带船调试。调试结果表明,各类设备运转正常,船舶过厢安全稳定,为恢复通航提供了有力保障。
作为世界上规模最大、技术难度最高的升船机,三峡升船机可快速提升3000吨排水量的船舶过坝。自通航以来,已安全稳定运行9年,累计通过船舶3.26万艘次,运送旅客202.71万人次、货物1962.71万吨,为长江航运发展作出了重要贡献。(完)
