中新网朔州9月30日电 (高雨晴 刘颖 张博然) “双极换流变充电正常,设备状态已核对完毕,所有遥信遥测信息正确。各操作人员请就位,准备解锁操作。”9月30日9时许,位于山西朔州的±800千伏特高压雁门关换流站主控室内,运行值班长向操作人员下达了关键指令。9时37分,随着监控系统显示双极换流器成功解锁,雁淮直流系统一次性送电成功,标志着该换流站圆满完成了2025年度全面“大体检”。

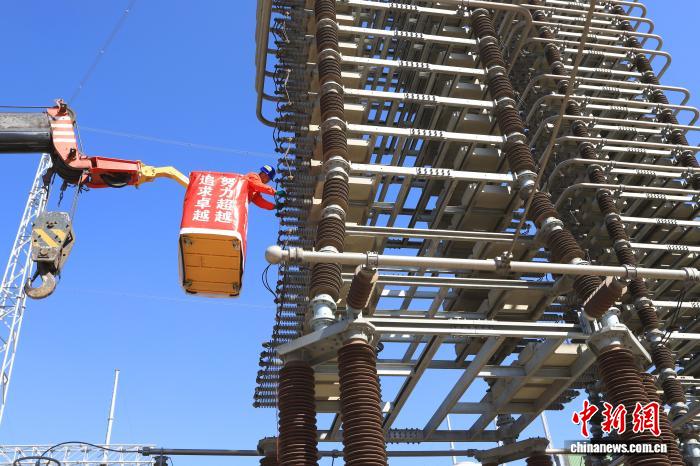

国网山西超高压变电公司±800千伏雁门关换流站检修人员正在检查直流场设备。(国网山西省电力公司供图)
±800千伏雁门关—淮安特高压直流工程作为“晋电下江南”的核心电力通道,起于山西朔州,止于江苏淮安,最大输电能力达800万千瓦。该工程自投运以来,持续为华东地区提供稳定电力供应。截至9月30日,已累计安全运行3014天,累计输送电量达2879.485亿千瓦时,相当于节约电煤1.01亿吨,减排二氧化碳2.64亿吨,为区域能源结构优化和绿色发展作出了重要贡献。
据了解,此次年度检修是雁门关换流站投运以来的第8次全面“体检”。检修工作历时7天,吸引了国网山西电科院、国网山西送变电公司等22家单位参与,参检人员达552人。检修内容涵盖例行检修6项、特殊性检修项目22项、技改大修5项、消缺工作63项、隐患治理11项以及精益化检修重点项目80项。
其中,GIS断路器液压操作机构频繁打压隐患治理、交流滤波器5631罐式断路器灭弧室大修、低端换流变MR分接开关头盖加强改造等重难点项目,成为本次年度检修攻坚的核心任务。通过全面细致的检修工作,进一步提升了换流站的安全稳定运行水平,为“晋电下江南”通道的长期可靠运行提供了坚实保障。(完)
