美国数据中心电价上涨引发抵制,太阳能储能成破局关键

时间:2025-09-29 08:36:01 来源:华尔街见闻官方 作者:华尔街见闻官方

随着AI技术浪潮的推进,全球数据中心建设迎来爆发式增长,但美国市场却因电力供应紧张与电价飙升陷入双重困境。据美银美林最新报告显示,电力稀缺与社区抵制正成为制约数据中心发展的核心矛盾,而太阳能与储能技术或将在短期内成为破局关键。

电价飙升引发居民抵制,政策转向迫在眉睫

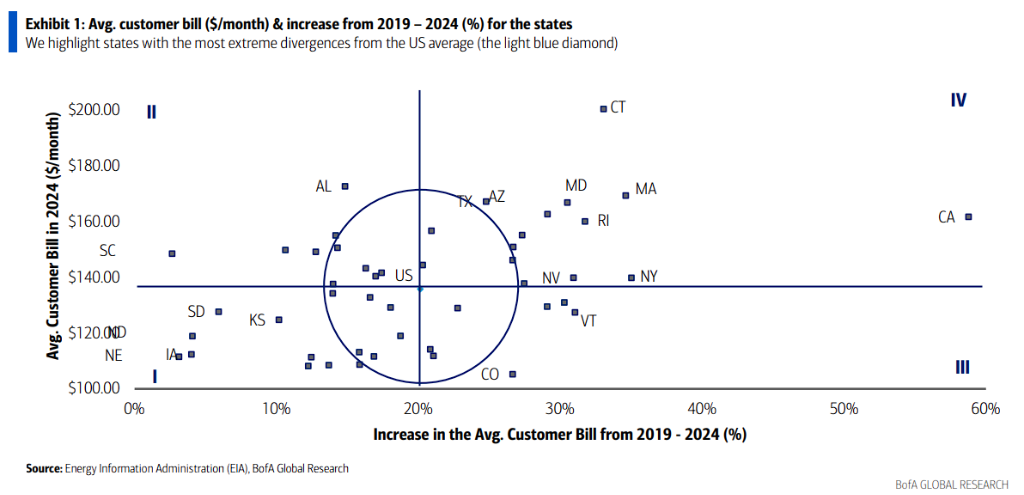

以覆盖美国13个州的PJM电网为例,其电力容量价格在短短数年内呈现指数级增长。2023/2024年度容量市场价值仅22亿美元,到2026/2027年度已飙升至161亿美元。具体来看,PJM“其余市场”区域容量价格从2024/2025年度的29美元/兆瓦日暴涨至2025/2026年度的269美元/兆瓦日,涨幅超过8倍。这一变化直接导致区域内居民平均电费账单上涨18%-25%,2026/2027年度拍卖价格更攀升至329美元/兆瓦日。

美银分析师指出,数据中心作为电力消耗大户,其建设热潮直接推高了区域电价。面对民众对电费上涨的强烈不满,全美已有12个州开始制定特殊费率结构,要求数据中心自行承担从选址到电力消耗的全部成本。弗吉尼亚州、亚利桑那州等地已出现多个项目因社区抵制而放缓或暂停,包括Meta在梅萨市的数据中心计划因科罗拉多河水资源短缺争议遭遇强烈批评。

物理稀缺与社会抵制构成双重挑战

报告显示,单个超大规模数据中心的年耗电量可达100-300兆瓦,相当于一座中型城市的用电规模。这种电力需求不仅加剧了电网压力,更引发了广泛的“邻避效应”(NIMBYism)。居民反对理由涵盖电费上涨、水资源短缺、设备噪音及土地利用冲突等多个维度。

  • 科罗拉多州斯普林斯市:电力需求激增导致多个拟建项目搁浅
  • 弗吉尼亚州威廉王子县:“数字门户”项目因噪音污染诉讼被撤销分区授权
  • 佐治亚州克莱顿县:2025年9月起暂停审批新数据中心建设

美银分析师Justin Post警告称,AI工作负载较传统云计算耗电量增加30%-50%,这将进一步激化电力稀缺与社区矛盾。若问题得不到解决,可能导致新设施建设停滞、云服务价格上涨,甚至推迟通用人工智能(Gen-AI)的商业化进程。

短期解决方案:太阳能+储能双轮驱动

面对迫在眉睫的电力缺口,美国能源结构转型采取“多管齐下”策略。短期来看,太阳能与储能技术已成为新增发电容量的主力军。据美国能源信息署(EIA)数据,2024年美国电网新增装机容量48.6吉瓦(GW),其中太阳能贡献30GW,储能贡献10.3GW,合计占比达83%。2025年规划的63GW新增容量中,该比例仍保持在80%左右,但储能占比提升至18.2GW,凸显系统稳定性需求。

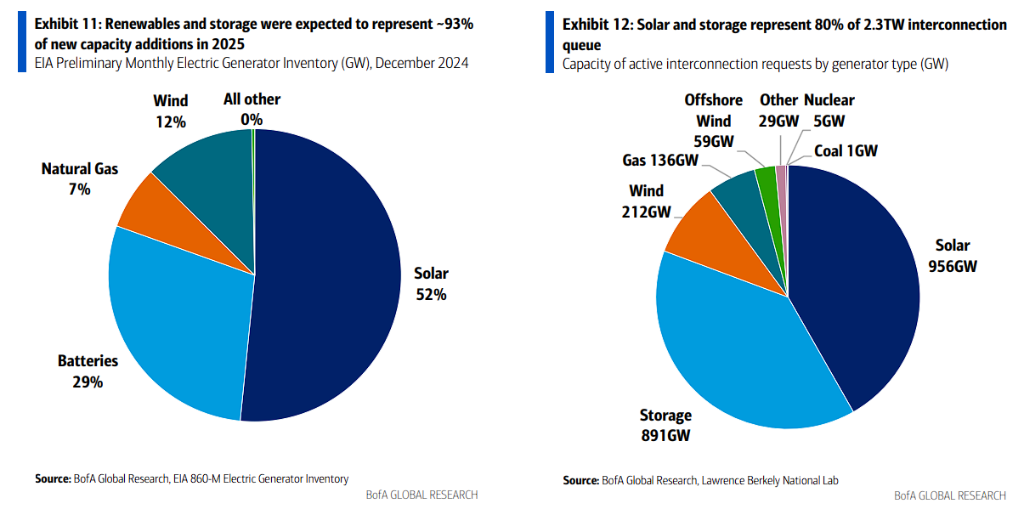

在2.3太瓦(TW)的电网互联申请队列中,太阳能(956GW)与储能(891GW)继续占据主导地位,风电(212GW)和天然气(136GW)紧随其后。然而报告强调,数据中心需要24小时不间断的稳定电力供应,这超出了间歇性可再生能源的能力范围。

长期布局:天然气过渡,核能终极方案

为弥补可再生能源的稳定性缺陷,可调度基载电源成为必要补充。短期内,天然气发电厂将承担主要调峰任务,其涡轮机订单在2025年上半年已出现大幅增长。从长期视角看(2030年代后),核能特别是小型模块化反应堆(SMRs)被视为终极解决方案。

目前,微软、亚马逊和谷歌等科技巨头已开始与核能企业签署供电协议。这种技术路线图清晰展现了美国能源转型的阶段性特征:2020年代依赖太阳能+储能快速扩容,2030年代通过天然气实现平稳过渡,最终在2040年代后构建以核能为核心的稳定电力体系。

在这场能源革命中,数据中心运营商正面临前所未有的挑战与机遇。如何平衡技术发展、民生需求与环境保护,将成为决定行业未来走向的关键命题。
